喜讯!祝贺湛江110千伏吴川垃圾发电站接入系统工程顺遂完工

2020-12-10 15:59:15 泉源: 广东mg冰球突破豪华版试玩输变电装置有限公司

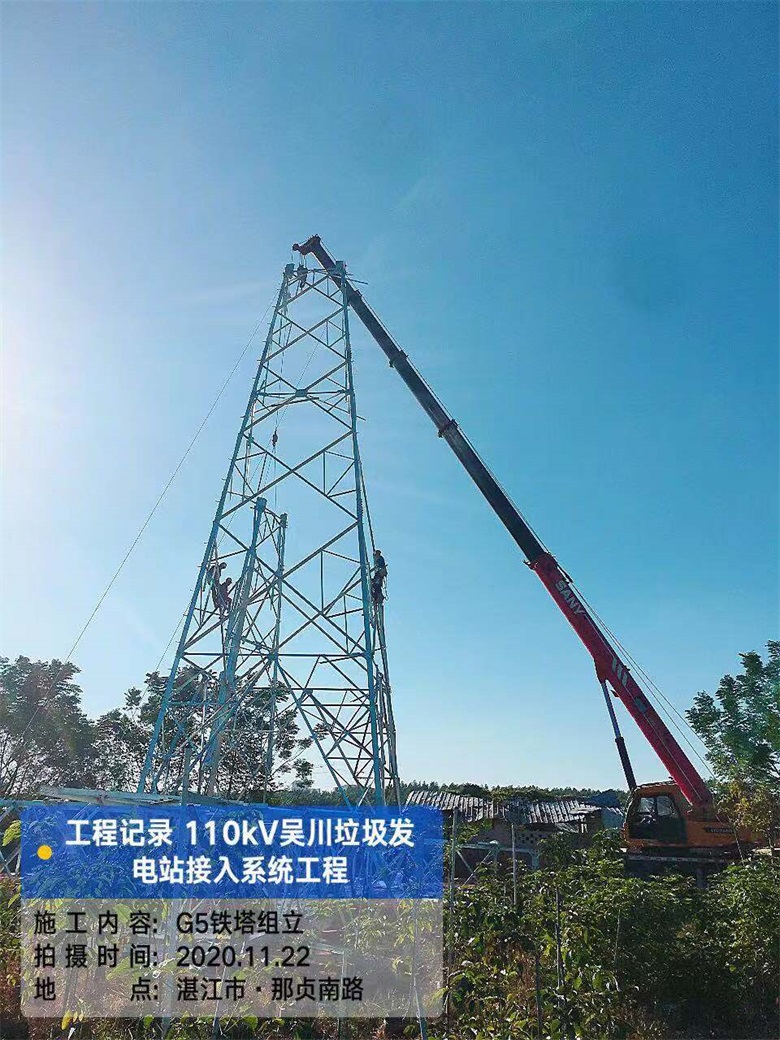

1210日 ,位于湛江吴川的垃圾发电站110kV接入系统工程顺遂通过完工验收 ,广东mg冰球突破豪华版试玩输变电装置有限公司用三个多月起劲而主要的施工效果向业主方交付了一份知足的答卷 。

湛江110千伏吴川垃圾发电站接入系统工程是外地主要的民生和环保项目 ,由吴川市政府市委书记挂职督办 。凭证吴川市政府关于吴川市朗坤环保热电厂(建设单位) 妄想20201231 日前具备投产条件 ,外电接入系统工程建设时间很是紧迫 ,而沿线征地及青苗赔偿涉及墟落多 ,协调难度大 ,建设使命沉重 ;若该工程不可准期投产 ,将严重影响吴川市的电网可靠性及供电能力 ,直接影响吴川生涯垃圾燃烧处置惩罚的民生工程 ,进而影响外地经济建设 。

mg冰球突破豪华版试玩(中国)官方网站

自该项目于91日正式批准开工以来 ,广东mg冰球突破豪华版试玩输变电装置有限公司项目部认真制订事情妄想 ,凭证施工总进度妄想和业主方要求 ,准时按量剖析施工使命并通过治理职员落实到施工班组 ,落实到每一道工序 ,战胜了种种难题 ,一次次完成各项节点目的 。

本工程施工内容包括:新建线路起于110千伏吴川垃圾发电站升压站电缆终端塔 ,止于110千伏覃巴变电站110kV进线构架 ;全线为单回倾轧线路设计 ,线路长约1×5.831km ;新建线路导线接纳JL/LB20A-300/40型铝包钢芯铝绞线 ;新建单回路直线塔8基 ,单回路耐张塔14基 ;灌注桩基础6基 ;掏挖基础1基 ,人工挖孔桩基础2基 ,板式基础13基 ;挡土墙1基 ;新建线路两根地线接纳24芯光纤复合倾轧地线(OPGW) ,兼作通讯光缆用 。

mg冰球突破豪华版试玩(中国)官方网站

广东mg冰球突破豪华版试玩输变电装置有限公司开工即面临施工使命重、工程时间紧等难关 ,加上天气转变多端和新冠肺炎疫情让施工难上加难 ,但项目部全体员工团结一致、迎难而上 ,在确保施工进度的同时还认真抓好工程质量 ,最终 ,一个个难题被攻破 ,一个个节点目的逐步实现 ,按期完成了施工使命 。

     该接入系统工程的顺遂完工为吴川垃圾发电站的准期投产提供了有力的包管基础 ,不但能解决外地垃圾堆放和处置惩罚的问题 ,还能提高外地电力供应的可靠性和稳固性 ,具有优异的经济效益 ,情形效益和社会效益 。

喜讯!祝贺湛江110千伏吴川垃圾发电站接入系统工程顺遂完工

2020-12-10 15:59:15 泉源: 广东mg冰球突破豪华版试玩输变电装置有限公司

1210日 ,位于湛江吴川的垃圾发电站110kV接入系统工程顺遂通过完工验收 ,广东mg冰球突破豪华版试玩输变电装置有限公司用三个多月起劲而主要的施工效果向业主方交付了一份知足的答卷 。

湛江110千伏吴川垃圾发电站接入系统工程是外地主要的民生和环保项目 ,由吴川市政府市委书记挂职督办 。凭证吴川市政府关于吴川市朗坤环保热电厂(建设单位) 妄想20201231 日前具备投产条件 ,外电接入系统工程建设时间很是紧迫 ,而沿线征地及青苗赔偿涉及墟落多 ,协调难度大 ,建设使命沉重 ;若该工程不可准期投产 ,将严重影响吴川市的电网可靠性及供电能力 ,直接影响吴川生涯垃圾燃烧处置惩罚的民生工程 ,进而影响外地经济建设 。

mg冰球突破豪华版试玩(中国)官方网站

自该项目于91日正式批准开工以来 ,广东mg冰球突破豪华版试玩输变电装置有限公司项目部认真制订事情妄想 ,凭证施工总进度妄想和业主方要求 ,准时按量剖析施工使命并通过治理职员落实到施工班组 ,落实到每一道工序 ,战胜了种种难题 ,一次次完成各项节点目的 。

本工程施工内容包括:新建线路起于110千伏吴川垃圾发电站升压站电缆终端塔 ,止于110千伏覃巴变电站110kV进线构架 ;全线为单回倾轧线路设计 ,线路长约1×5.831km ;新建线路导线接纳JL/LB20A-300/40型铝包钢芯铝绞线 ;新建单回路直线塔8基 ,单回路耐张塔14基 ;灌注桩基础6基 ;掏挖基础1基 ,人工挖孔桩基础2基 ,板式基础13基 ;挡土墙1基 ;新建线路两根地线接纳24芯光纤复合倾轧地线(OPGW) ,兼作通讯光缆用 。

mg冰球突破豪华版试玩(中国)官方网站

广东mg冰球突破豪华版试玩输变电装置有限公司开工即面临施工使命重、工程时间紧等难关 ,加上天气转变多端和新冠肺炎疫情让施工难上加难 ,但项目部全体员工团结一致、迎难而上 ,在确保施工进度的同时还认真抓好工程质量 ,最终 ,一个个难题被攻破 ,一个个节点目的逐步实现 ,按期完成了施工使命 。

     该接入系统工程的顺遂完工为吴川垃圾发电站的准期投产提供了有力的包管基础 ,不但能解决外地垃圾堆放和处置惩罚的问题 ,还能提高外地电力供应的可靠性和稳固性 ,具有优异的经济效益 ,情形效益和社会效益 。

关于mg冰球突破豪华版试玩
关于mg冰球突破豪华版试玩 企业文化 资质信息 声誉信息
精品案例
电力线路应急抢修系统(ERS) 施工建设
焦点手艺
电力线路应急抢修系统(ERS) TS新碳纤维导线 光伏发电
新闻资讯
通知通告 公司新闻 媒体报道 行业资讯
联系mg冰球突破豪华版试玩

联系电话:020-38797541

在线QQ: 2430586914

在线邮箱:hfpowerzmx@126.com

邮政编号:511400

联系地点:广州市天河区天河直街148号体育西苑302房

【网站地图】【sitemap】
